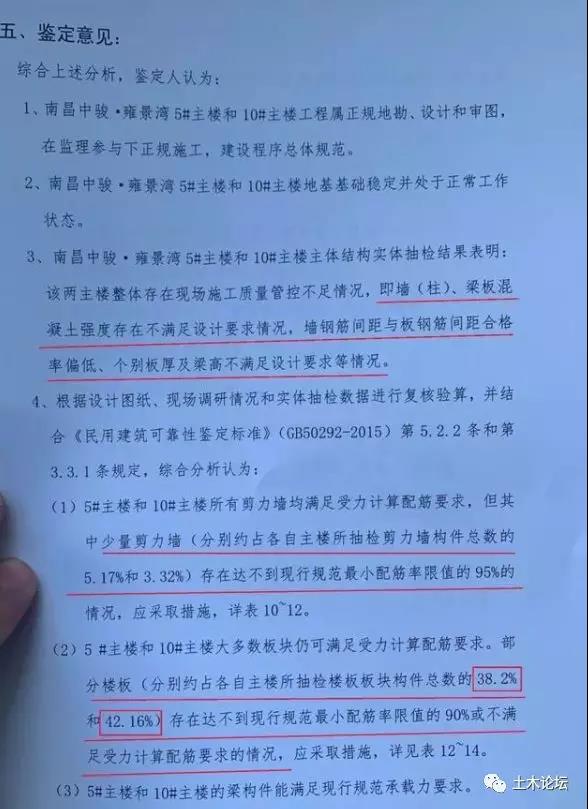

因為地庫坍塌,小業主驚慌失措,要求對坍塌周邊5#主樓、10#主樓進行質量鑒定,經過一段時間的詳細調查,主樓最新權威結果終于出爐——專家組鑒定意見認為:
1、南昌中駿·雍景灣5主樓和10#主樓工程屬正規地勘、設計和審圖,在監理參與下正規施工,建設程序總體規范。
2、南昌中駿·雍景灣5#主樓和10#主樓地基基礎穩定并處于正常工作狀態。
3、南昌中駿·雍景灣5#主樓和10#主樓主體結構實體抽檢結果表明該兩主樓整體存在現場施工質量管控不足情況,即墻(柱)、梁板混凝土強度存在不滿足設計要求情況,墻鋼筋間距與板鋼筋間距合格率偏低、個別板厚及梁高不滿足設計要求等情況。
4、根據設計圖紙、現場調硏情況和實體抽檢數據進行復核驗算,并結合《民用建筑可靠性鑒定標準》(GB50292-2015)第5.2.2條和第3.3.1條規定,綜合分析認為:
(1)5#主樓和10#主樓所有剪力墻均滿足受力計算配筋要求,但其中少量剪力墻(分別約占各自主樓所抽檢剪力墻構件總數的5.17%和3.32%)存在達不到現行規范最小配筋率限值的95%的情況,應采取措施,詳表1012。
(2)5#主樓和10#主樓大多數板塊仍可滿足受力計算配筋要求。部分樓板(分別約占各自主樓所抽檢樓板板塊構件總數的38.2%和42.16%)存在達不到現行規范最小配筋率限值的90%或不滿足受力計算配筋要求的情況,應采取措施,詳見表1214。
(3)5#主樓和10#主樓的梁構件能滿足現行規范承載力要求。
根據專家鑒定報告可見,中駿·雍景灣承建商的確存在墻(柱)、梁板混凝土強度存在不滿足設計要求,墻鋼筋間距與板鋼筋間距合格率偏低、個別板厚及梁高不滿足設計要求等情況!

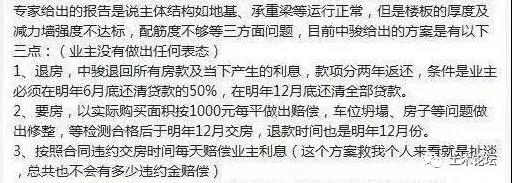

鑒定報告的公示隨之引發退房潮,隨后中駿方也向購房業主給出了三種解決方案,包括退房、補償1000元/㎡,以及按違約交房時間賠償業主利息。
主樓鑒定報告曝光后,網絡報道過分強調開發商及施工單位存在主觀偷工減料行為,其實值得商榷。小編更認為是質量管控不嚴,過程中建設方過度要求趕工期、以及目前市場用工特點等因素為主要原因!
總包方作為國有企業, 絕對不會明示或者暗示施工班組偷減鋼筋用量等其他偷工減料行為,除非是個別無良的掛靠私人老板干一錘子買賣。在現在這種競爭激烈的市場條件下,誰也不敢丟了市場!所以綜合分析,這還是一起因為管理不善為主要原因引起的質量事故!
全手工操作,誰也不敢排著胸脯說自己的項目100%都符合規范和圖紙,何況現在開發商普遍卡最低含鋼率的前提下,容錯率基本為零!而開發商過分的要求進度,往往也會造成參建各方忽視過程質量管控!如果搶工階段調用“突擊隊”,那么施工質量更加不可控了!
如果地庫不發生坍塌,可能一切都不會發生!這不值得業內人深思嗎?

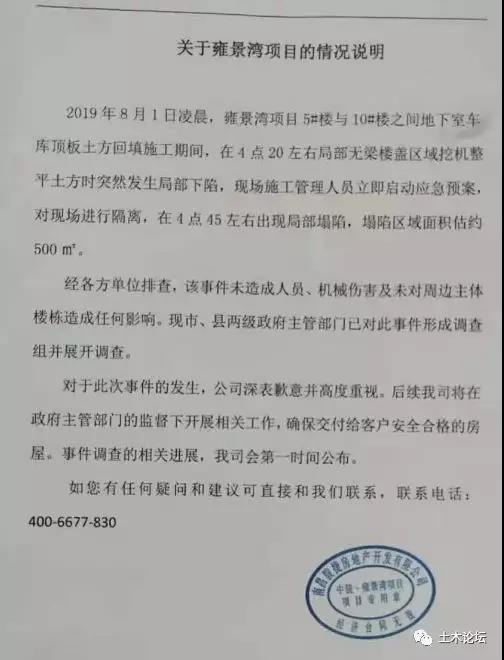

8月1日凌晨4時20分許,江西南昌一“限價房”在建項目中駿雍景灣地下室車庫頂板發生局部塌陷事故,引發社會關注。7天后,江西官方通報了南昌中駿雍景灣“8·1”地下室頂板塌陷事故情況的初步原因。
8月8日,江西省住房和城鄉建設廳安全生產管理委員會印發事故情況通報,該通報還原了事故經過并分析了事故初步原因。

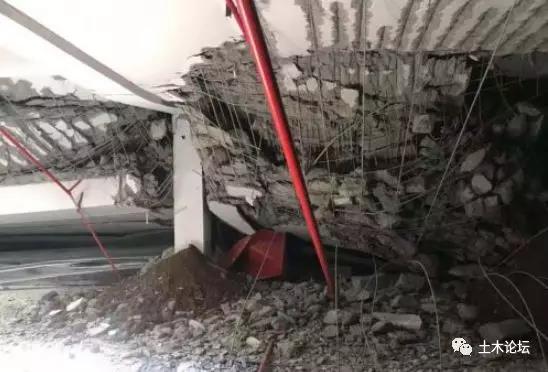

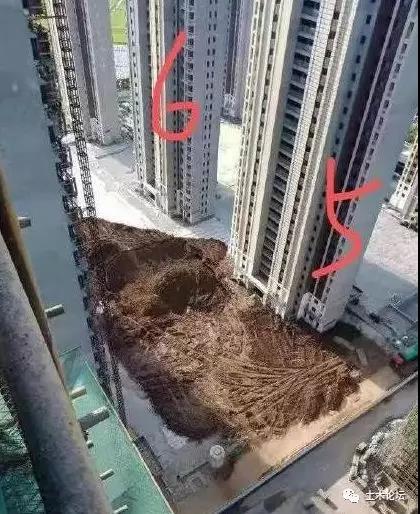

通報顯示,8月1日凌晨,中駿雍景灣項目施工單位實施5#樓與10#樓(Y-R軸)之間地下室車庫頂板土方回填,約4時20分挖機整平土方時,現場施工管理人員發現V-Q軸/9-20軸無梁樓蓋區域突然發生局部下陷,情況發生后立即啟動應急預案,工程停工、疏散施工人員、封閉現場等措施,約4時45分該區域出現局部塌陷,塌陷區域面積約500平方米,事故未造成人員傷亡。
而之后南昌縣住建局質安建站稱中駿雍景灣地庫塌陷面積實際超過1000㎡。
原因一:地下室頂板坍塌部位混凝土呈粉碎性破壞,鋼筋表面無混凝土碎塊附著,覆土施工過程中存在局部堆載大幅超過設計荷載的情況。
原因二、該項目2017年12月15日發放施工許可證,2017年12月5日通過施工圖設計文件審查,地下室頂板無梁樓蓋未設置暗梁。
原因三:該項目覆土施工時間是在2018年2月27日《住房城鄉建設部辦公廳關于加強地下室無梁樓蓋工程質量安全管理的通知》(建辦質〔2018〕10號)之后,專項施工方案沒有遵照該《通知》要求經過設計單位進行荷載確認,施工單位未嚴格按專項方案施工。
